德威BT項目金石二路西段道路工程12月份進度簡報
日期: 2015.12.22
來源: 德威集團
點擊: 890
德威BT項目金石二路西段道路工程12月份進度簡報

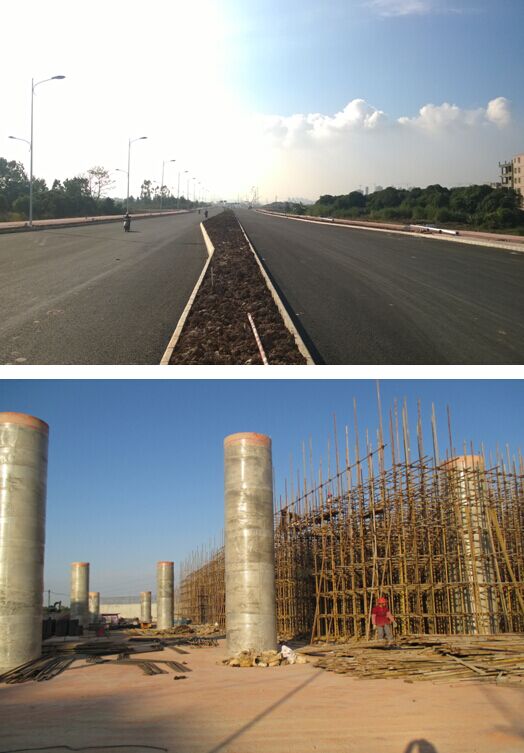

截止至2015年12月20日,我司BT項目金石二路西段道路工程進度如下:
一、第一標段
1、完成全部臨時排水溝及砼過路管;
2、完成全部村道路基回填;
3、完成全部中分帶排水;
4、完成全部三維網植草護坡;
5、完成全部漿砌片石護坡;
6、完成全部水泥穩定碎石層;
7、完成全部人行道及綠道項目;
8、完成全部機動車道道路瀝青兩層;
9、完成全部村道瀝青一層;
10、完成全部路沿石;
11、完成全部雨水口及雨水口連接管;
12、完成B段擋土墻項目;
13、完成全部拆除工程;
14、完成交通、監控、道路照明、綠化淋灌工程地下部分及設備安裝項目。
二、第三標段
(一) 道路部分:(K1+990~K2+715)
1、完成K2+620~K2+715段道路水穩層4%:4683㎡,5%:4603㎡;
2、完成K1+990~K2+620段路燈工程(13米高低雙臂路燈吊裝15套)
(二) 立交部分:(K2+715~終點)
1、主線橋右四聯頂板混凝土350 m3
2、主線橋左五聯底板、腹板、梁混凝土澆筑約400 m3
三、鐵路標段
1、完成至4#軸右幅、左幅墩柱澆筑完成。
2、完成5#軸右幅、左幅承臺系梁墩柱鋼筋的制作綁扎。
3、完成4#軸左幅帽梁澆筑。
