德威BT項目新開河北橋及上東平濱江路工程12月份進度簡報
日期: 2015.12.22
來源:
點擊: 820
德威BT項目新開河北橋及上東平濱江路工程12月份進度簡報
截止至2015年12月20日,我司BT項目新開河北橋及上東平濱江路工程進度如下:
一、新開河北橋工程
1、樁基礎本月完成12根,累計完成22根,剩余19根;
2、橋臺、承臺本月完成1個,剩余7個;

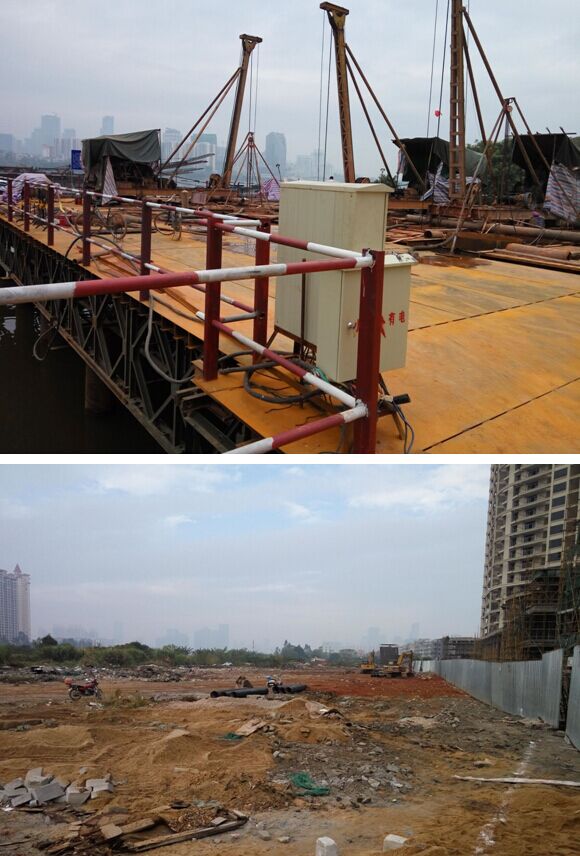

3、鋼棧橋累計完成180米,剩余30米;
4、鋼平臺全部完成。

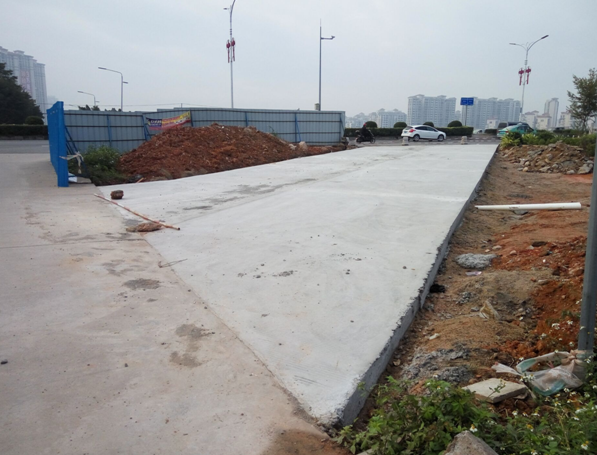

二、道路工程
1、重力擋墻累計完成195米,剩余240米未完成;
2、懸臂擋墻樁基全部完成;
3、懸臂擋墻墻身本月完成35米,剩余262米未完成;
4、軟基挖方0.5立方米,軟基換填0.5立方米,路基挖方0.6立方米;
5、臨時便道本月完成542米,剩余541米未完成。
