截止至2015年10月20日,我司BT項目金石二路西段道路工程第一、二、三標段進度如下:
一、一標段本月完成工程量情況:
1、完成四孔箱涵主體約頂板20m,底板80m,回填40m;
2、完成污水管道d1000:145.8m,DN500:107m;
3、完成雨水管道d1200:69m;
4、完成4%水泥穩定碎石層350m;
5、拆除路面混凝土5000m2,拆除現有管道466.81m;
6、八字出水口完成淤泥開挖要外運:2228m3;

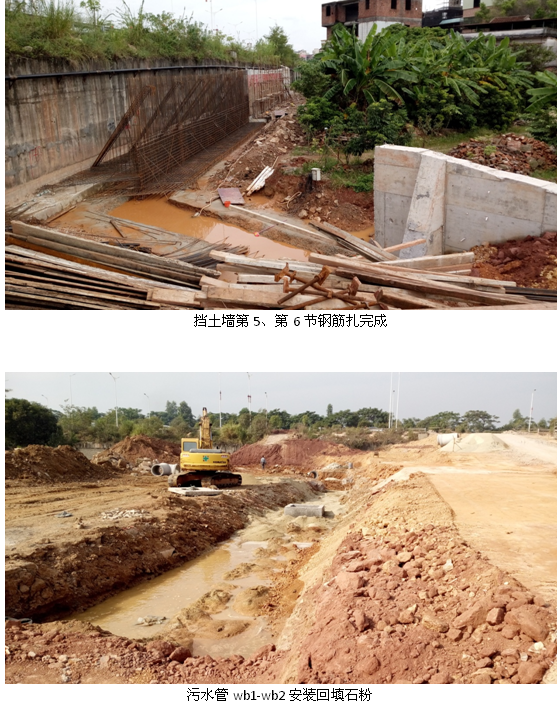

7、A段擋土墻墻體全部完成;
二、二標段本月完成工程量情況:

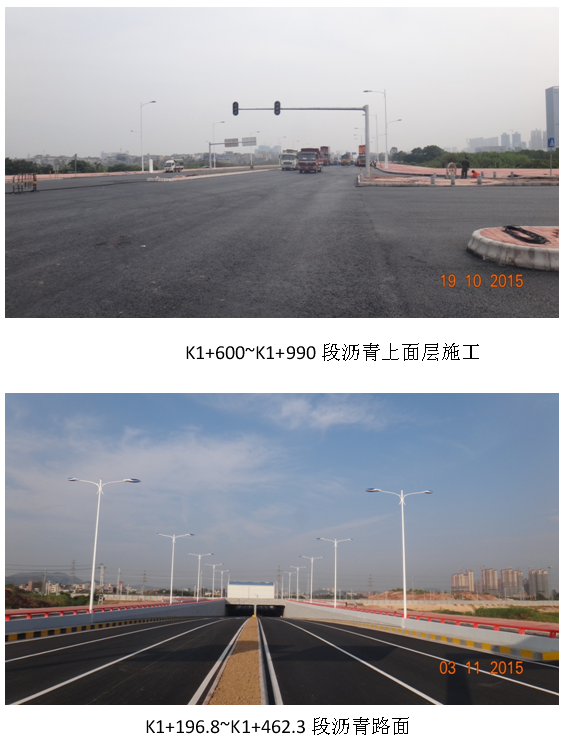

1、K0+950~K1+990瀝青路面中面層40111m2和上面層40111m2

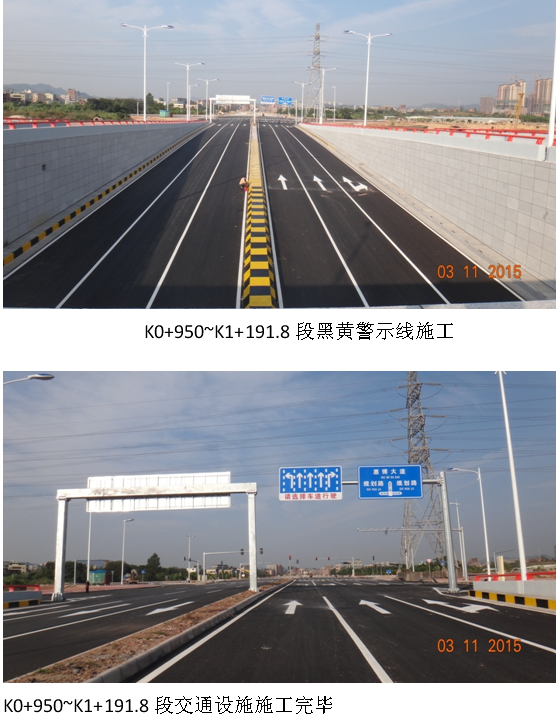

2、交通設施和監控設施
3、K0+950~K1+990路燈工程
三、三標段本月完成工程量情況:
1、道路部分:(K1+990~K2+715)

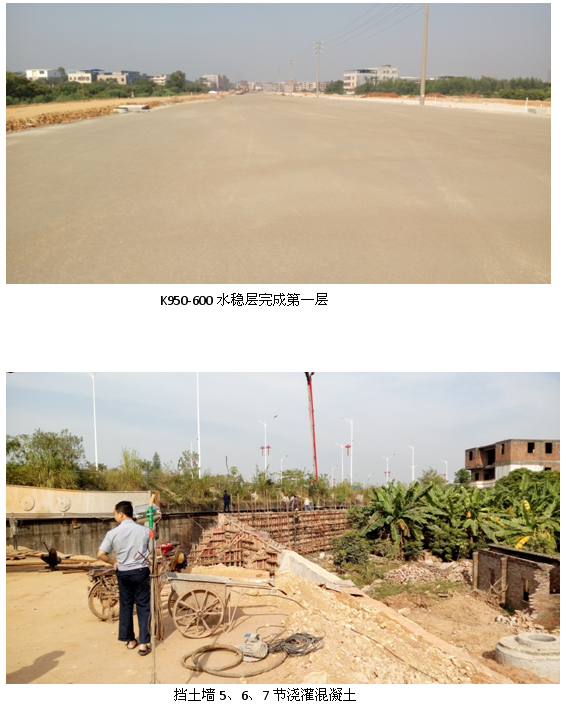

1、K1+990~K2+620段道路水穩層已完成630m;
2、K1+990~K2+620段道路車行道兩側立道牙全部完成;
3、K1+990~K2+620段北側人行道磚全部完成;
4、K1+990~K2+715照明工程預埋電纜:3500米及相應的電纜井。
四、立交部分:(K2+715~終點)
1、道路部分:
排水工程:已完成污水管道:WB1~WB6、WB7~WB13、W1~W7;
已完成雨水管道:YA12~YA17、YB1~YB7
軟基處理:K2+670~K2+840已完成土石處理12268㎡
2、橋梁部分:
已完成主線橋橋墩承臺:Z10~Z13,Y10、Y11、Y13,Z1、Z3, Y2、Y3;
已完成主線橋橋墩系梁及墩柱:Z10~Z12,Y10、Y11、Y13,Z1、Z3, Y2、Y3;
已完成主線橋橋臺承臺及臺身:Z14、Z0。
已主線橋帽梁:Y12、Z12、Y10、Z10。
