新開河北橋及上東平濱江路項目工程進度簡報
日期: 2015.11.04
來源: 德威集團
點擊: 846
截止至2015年11月1日,德威集團BT新開河北橋及上東平濱江路項目進度如下:
一、道路工程

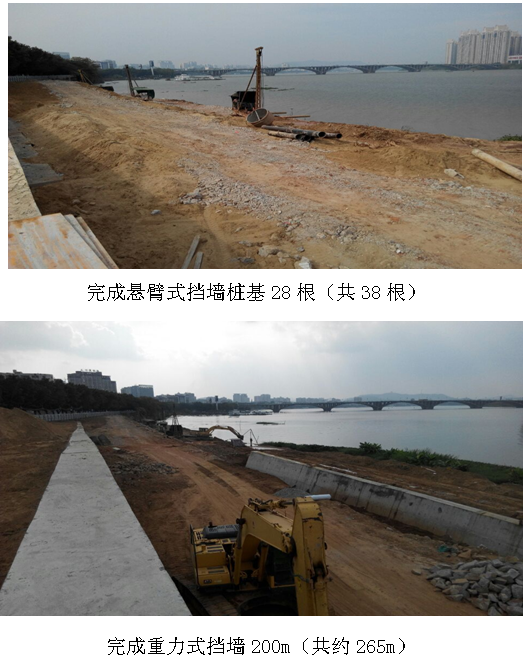

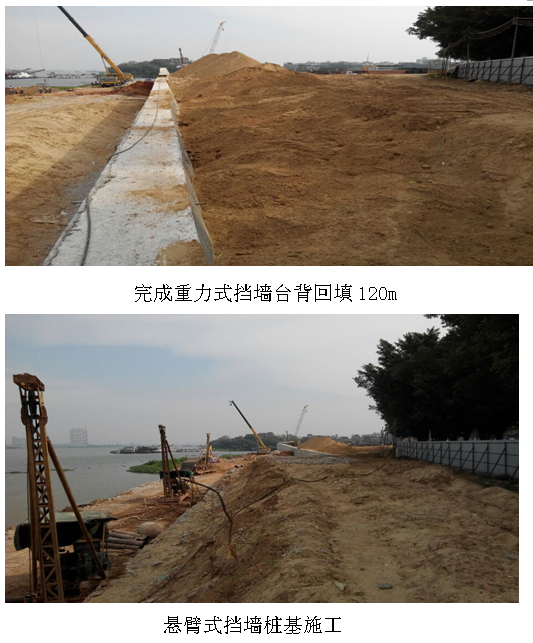

1、擋土墻工程:完成懸臂式擋墻樁基28根,重力式擋墻200m;
2、濱江路路基工程:完成淤泥清理8000m3、換填10000m3;
3、C匝道:完成清表及土方開挖6000m3、圍堰修筑250m;
4、環島二路:完成200m圍擋、路基清表、回填。
二、橋梁工程
1、樁基:完成P0、P1墩樁基7根;

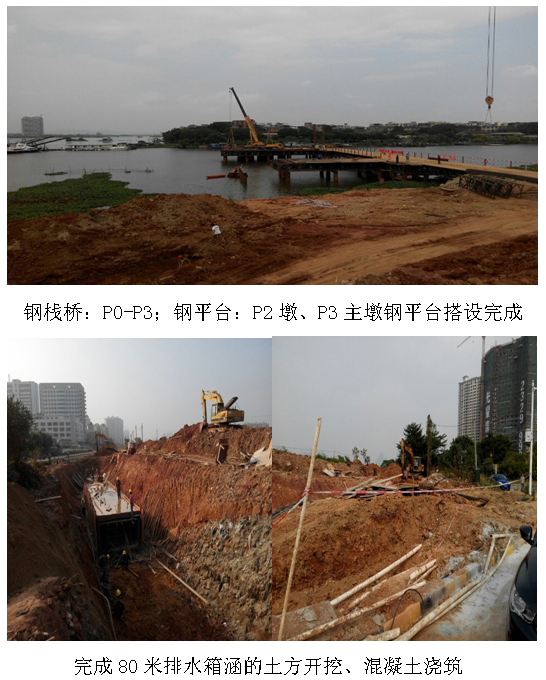

2、鋼棧橋:完成P0-P3段約120m;
3、鋼平臺:完成P2墩、P3主墩鋼平臺800m2;
4、鋼護筒:完成P3號墩11個護筒。
三、排水工程
1、箱涵:完成80米排水箱涵的土方開挖、混凝土澆筑;
2、排水工程:完成濱江路100m、環島二路200米雨水管工程土方開挖、管道安裝、回填壓實。
四、地下通道工程
1、完成便道圍擋施工、園林苗木路燈遷移;
