操人的网站,久久精品免费一区二区,中文字幕免费在线,国产天天色,日本三级福利,欧美一性一乱一交,99精品热视频

項目新聞
首頁新聞中心項目新聞金石二路道路工程2017年6月份進度簡報
金石二路道路工程2017年6月份進度簡報

截止至2017年6月25日,我司BT項目金石二路道路工程進度如下:
一、立交橋 – 非跨京九鐵路部分:
D匝道拆遷完成50%,地勘完成;
二、立交橋 -- 跨京九鐵路部分:

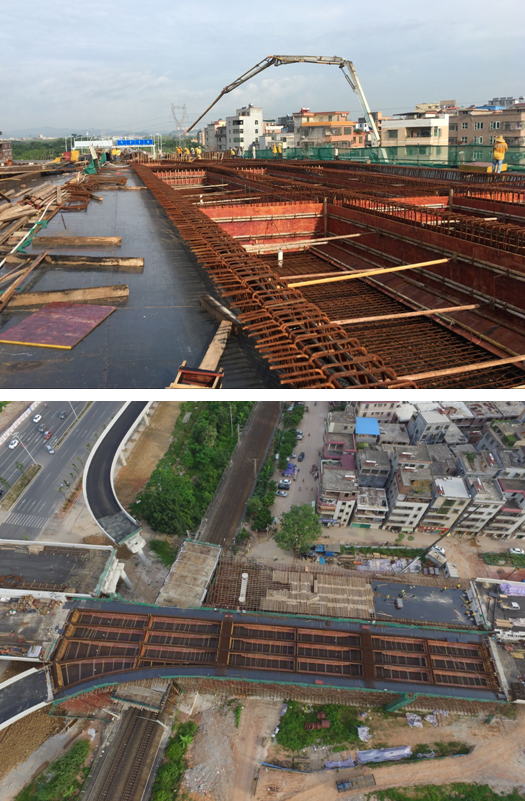

1、左幅箱梁底板、腹板砼澆筑完成;
2、右幅箱梁滿堂紅支架完成80%,模板完成70%,鋼筋完成50%;
三、惠州大道改造:
C匝道、EF輔道惠州大道路口綠道完成鋪裝;
四、綠化:
1、惠州大道綠化灌木種植完成50%,A、B匝道邊坡植草完成;
2、立交范圍已完成種植部分日常養護。
