金石二路道路工程2017年4月份進度簡報
日期: 2017.04.24
來源: 德威集團
點擊: 1601

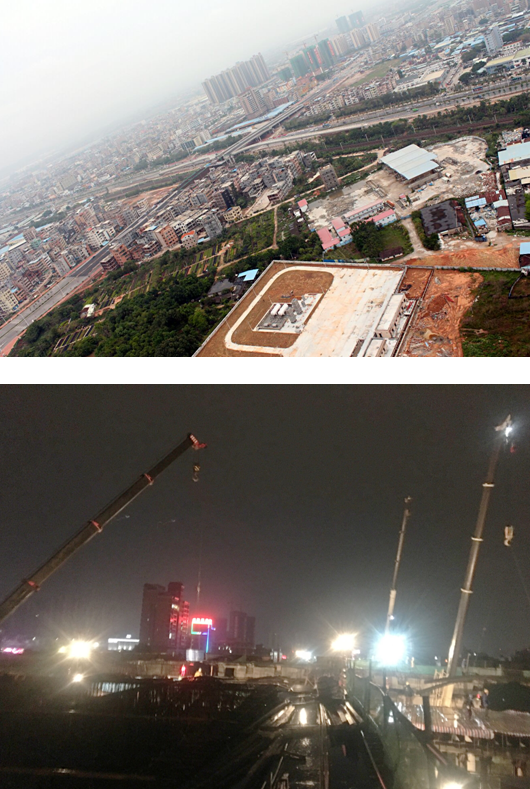

截止至2017年4月20日,我司BT項目金石二路道路工程進度如下:
一、立交橋 -- 非跨京九鐵路部分:
1、主線橋橋面系排水完成80%;
2、A匝道防撞墻澆筑完成,支架基礎破除、清理完成,綠化土方回填完成,橋面系排水完成;
3、A、B、J3、J4輔道水穩層完成,人行道水穩層完成;
4、A、B、C匝道橋面防水層、橋面系排水完成;
5、C匝道道路部分水穩層完成;
6、C匝道人行道部分清表及路基工程完成。
二、立交橋 -- 跨京九鐵路部分:
1、防電棚整體保護完成,左幅預壓荷載已加至約75%,右幅預壓荷載已加至約10%;
2、左幅箱梁滿堂紅支架完成,模板完成70%,鋼筋完成70%;
3、右幅箱梁滿堂紅支架完成30%。
三、惠州大道改造:
E、 F輔道惠州大道路口水穩層、路牙石完成。
四、 綠化:
1、 惠州大道綠化土方平整完成、樹池清理完成;
2、立交范圍已完成種植部分日常養護。
