金石二路道路工程2017年2月份進度簡報
日期: 2017.02.27
來源: 德威集團
點擊: 1593
截止至2017年2月20日,我司BT項目金石二路道路工程進度如下:
一、非跨京九鐵路部分:

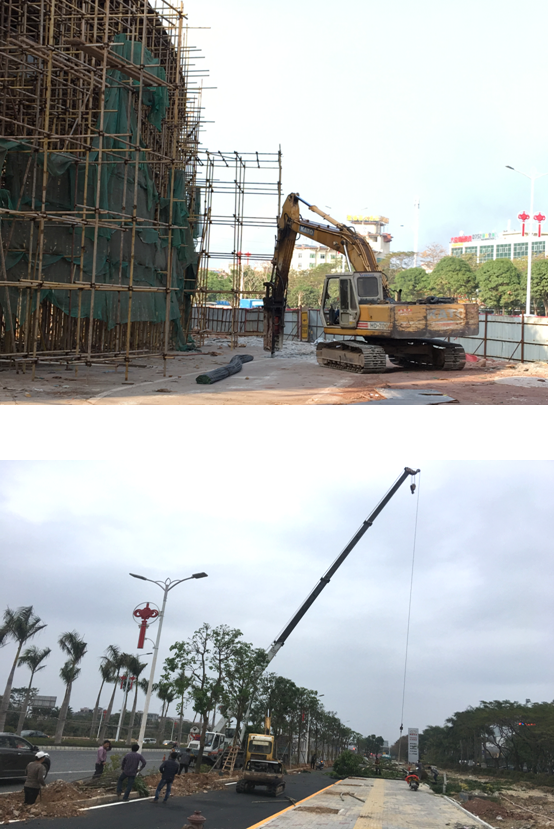

1、主線橋施工完成部分封閉保護;
2、A匝道完成預應力張拉、壓漿,路基填筑完成,水穩層、底層瀝青鋪筑完成;
3、B匝道路基填筑完成,水穩層鋪筑完成;
4、C 匝道完成預應力張拉、壓漿。
二、跨京九鐵路部分:
1、主線左幅完成20%滿堂紅支架搭設,鋼筋制作完成30%;
2、防電棚搭設完成80%。
三、惠州大道改造:
1、完成J3、J4非機動車道清表;
2、完成20%的惠州大道人行道改造。
四、綠化:
1、完成惠州大道改造70%綠化種植;
2、進行惠州大道綠化日常養護。
