新開河北橋及上東平濱江路工程9月份進度簡報
日期: 2016.09.28
來源: 德威集團
點擊: 1439
截止至2016年9月20日,我司BT項目新開河北橋及上東平濱江路工程進度如下:
一、新開河北橋工程

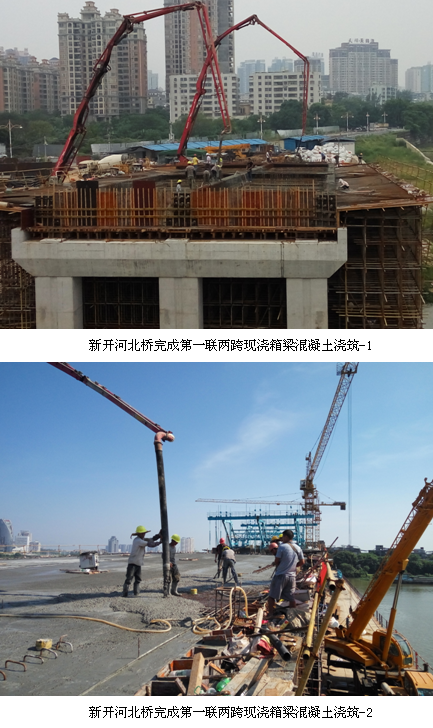

1、現澆箱梁箱梁砼本月完成1跨, 剩余2跨未完成;
2、懸澆箱梁支架本月完成1段;

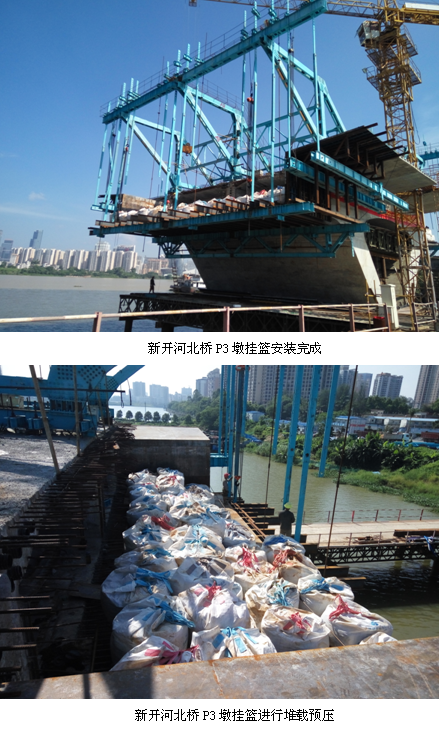

3、橋墩、橋臺本月完成1個,剩余2個未完成。
二、道路工程
1、挖土方、填土方本月分別完成0.7及1.2萬立方米;
2、完成瀝青路面0.8萬平方米。
三、地下通道

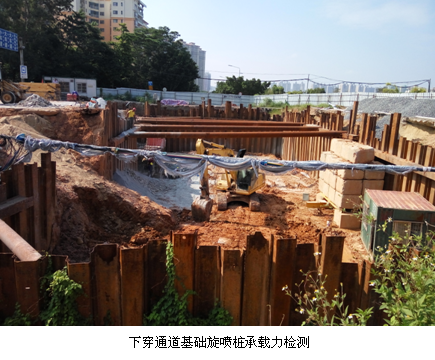

旋噴樁本月完成193根,已全部完成。
四、排水工程
雨水管本月完成50米。
