首頁新聞中心項目新聞金石二路道路工程6月份進度簡報
金石二路道路工程6月份進度簡報

截止至2016年6月20日,我司BT項目金石二路道路工程進度如下:
一、立交道路(非跨京九鐵路部分)
1、完成7#、8#擋土墻內側(K3+230~K3+328.644)水泥穩定層鋪筑;
2、1#、2#擋土墻內側(K2+715~K2+770)土方填筑約完成90%;
二、立交主線橋(非跨京九鐵路部分)

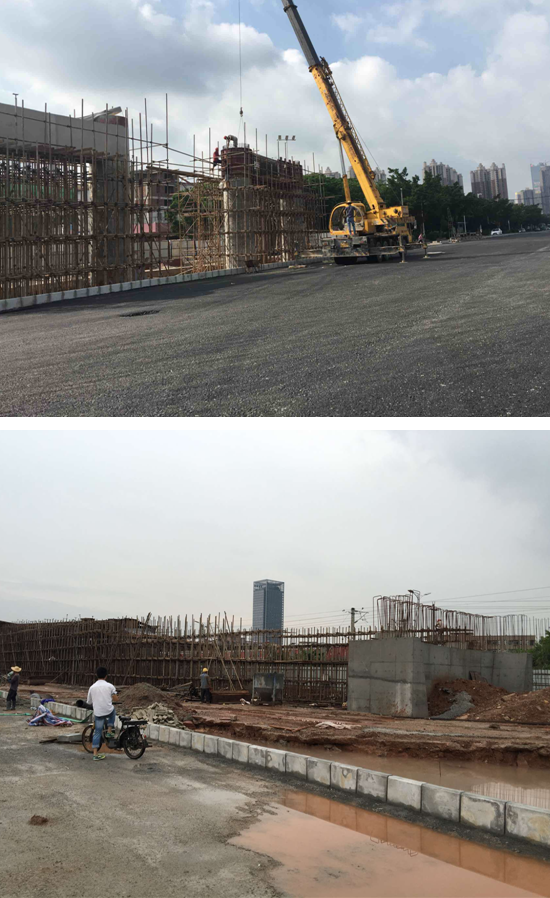

1、完成第九軸線墩柱、系梁;

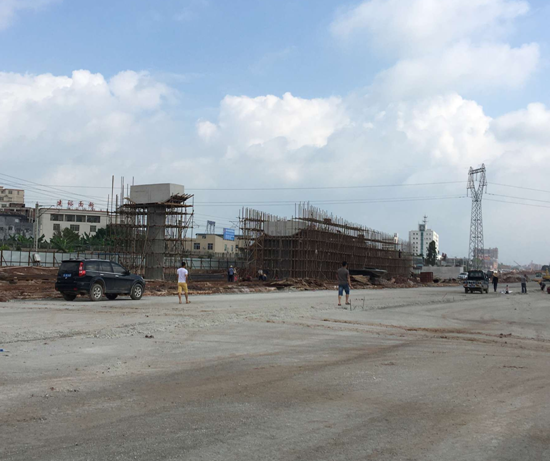

2、完成第八、九軸線區域場地硬地化;
三、立交主線橋(跨京九鐵路部分)
1、完成第七軸線樁基礎施工;
2、完成第六軸線Y6a、Z6c樁基;
3、完成京九鐵路防電棚樁基礎施工;
4、完成京九鐵路防電棚條形基礎施工;
5、完成京九鐵路沿線高壓線架拆除;
6、完成京九鐵路沿線通信、高壓等線路改遷約80%;
7、完成4~5軸線場地平整;
三、立交匝道
1、完成A匝道80%支架基礎硬地化;
2、完成A匝道第一聯支架、模板、鋼筋安裝制作;
3、完成B匝道支架基礎地基處理,硬地化完成約50%;
四、道路部分
1、交通設施、交通監控設施交付交警使用;
2、綠化工程部分,喬木種植約完成90%,灌木種植約完成50%;
