新開河北橋及上東平濱江路工程5月份進度簡報
日期: 2016.06.06
來源:
點擊: 1001
截止至2016年5月20日,我司BT項目新開河北橋及上東平濱江路工程進度如下:
一、新開河北橋工程

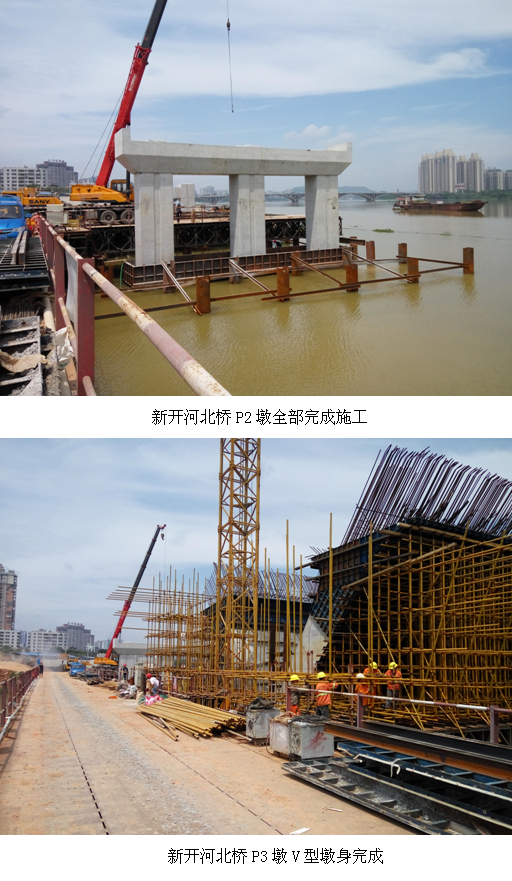

1、樁基礎累計完成35根,剩余6根;

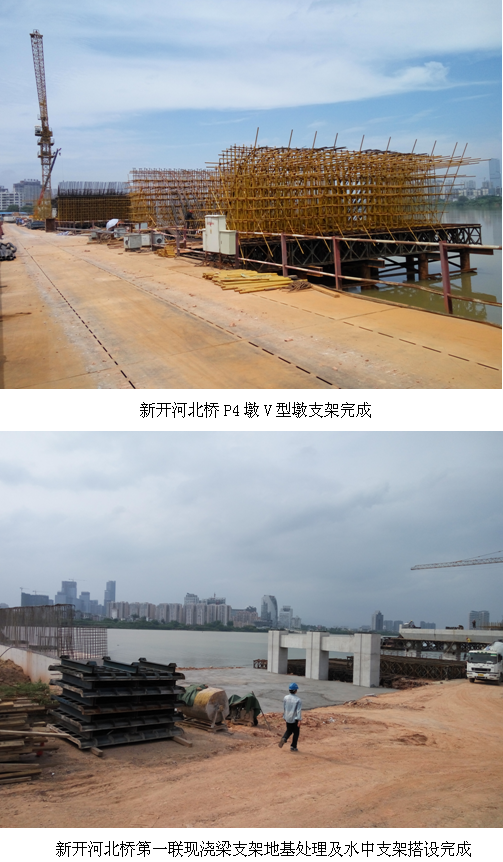

2、橋墩、承臺累計完成5個,剩余3個;
3、鋼棧橋本月完成30米,鋼棧橋設計總量已全部完成;
4、鋼平臺全部完成。
二、道路工程
1、重力擋墻本月完成30米,累計完成255米,剩余180米未完成;
2、懸臂擋墻樁基全部完成;
3、懸臂擋墻墻身累計完成100米,剩余197米未完成;
4、軟基挖方、換填本月分別完成0.5萬立方米。
三、地下通道
1、基坑支護本月完成50米,剩余90米未完成;
2、基坑開挖本月完成4000立方米,剩余4800立方米未完成。
四、排水工程
排水箱涵本月完成160米、雨水管本月完成40米、污水管本月均完成50米。
